Planification

Matrice RACI événement Excel pour répartir les responsabilités

Utilisez une matrice RACI événement Excel de 100 tâches et 10 rôles, avec contrôles R/A, alertes d’échéance, paramètres et synthèse.

Publié le

Télécharger le tableau Excel

Ce classeur au format Excel sert à répartir les responsabilités associées aux tâches d’un événement professionnel. Chaque ligne permet de décrire une tâche, son résultat attendu, son échéance, sa priorité et son statut, puis d’attribuer les codes RACI aux rôles concernés.

Le fichier comprend trois feuilles complémentaires : « Matrice RACI » pour la saisie et les contrôles, « Synthèse » pour suivre la complétude et la charge des rôles, et « Paramètres » pour adapter la date d’analyse, le seuil indicatif, les rôles et les listes proposées.

Ce que ce tableau aide à suivre

  • Clarifier qui réalise, approuve, conseille ou suit chaque tâche de l’événement.
  • Repérer rapidement les tâches sans responsable opérationnel ou sans responsable final unique.
  • Visualiser la répartition des charges R et A entre les différents rôles.
  • Harmoniser les affectations grâce à des listes de saisie et à des contrôles communs.

Contenu du classeur

100 lignes de tâches disponibles dans la feuille principale, des lignes 6 à 105.10 emplacements de rôles personnalisables depuis la feuille « Paramètres ».Listes de validation pour les phases, priorités, statuts et codes RACI.Synthèse calculée avec complétude, charges R et A, anomalies RACI et alertes d’échéance.

Commencer à l’utiliser

Configurer les repères

Dans la feuille « Paramètres », ajustez la date d’analyse, le seuil indicatif de responsabilités R et les dix libellés de rôles selon l’organisation de l’événement.

Décrire les tâches

Dans « Matrice RACI », renseignez la phase, la tâche, le résultat attendu, l’échéance, la priorité et le statut. L’identifiant au format T-001 est généré lorsque le libellé de la tâche est présent.

Attribuer les codes RACI

Sélectionnez R, A, C, I ou R/A dans les colonnes des rôles. Pour être complète, chaque tâche doit comporter exactement un A et au moins un R.

Contrôler et corriger

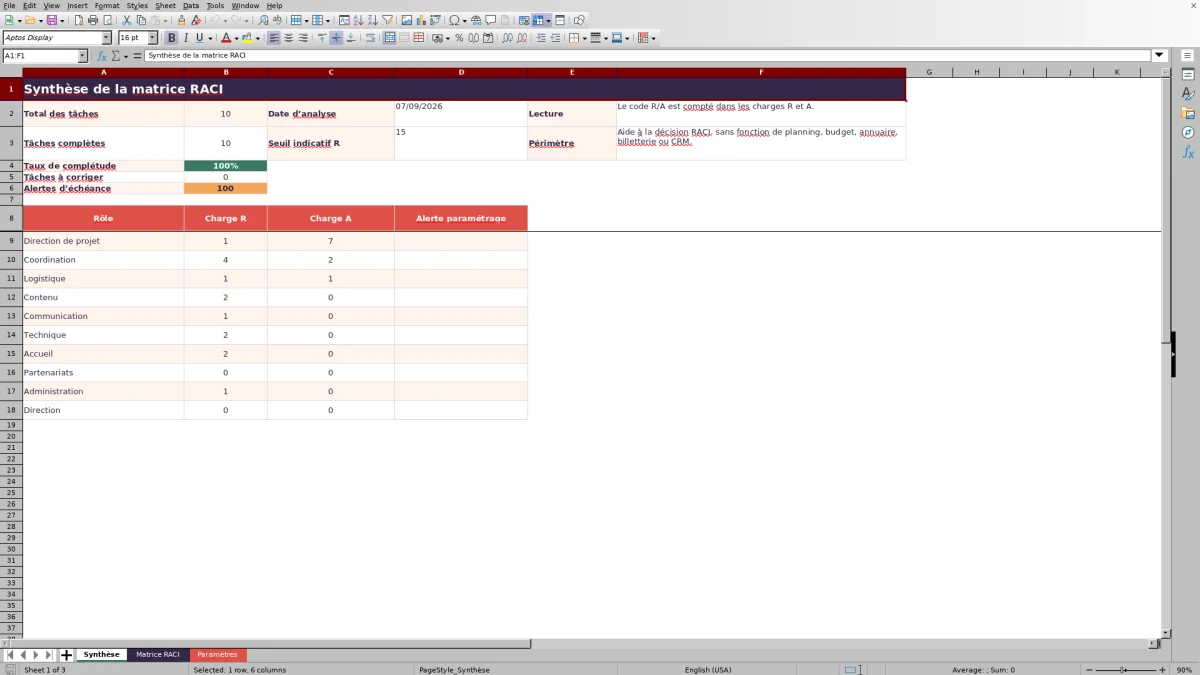

Consultez les colonnes « Contrôle RACI » et « Alerte échéance », puis utilisez la feuille « Synthèse » pour vérifier la complétude globale et comparer les charges R et A.

Structure de la matrice RACI pour événement

La feuille principale propose 100 lignes de tâches et 24 colonnes. Elle réunit l’identifiant automatique, la phase, la tâche, le résultat attendu, l’échéance, la priorité, le statut, dix colonnes de rôles, les compteurs RACI, les contrôles et un commentaire. Un filtre couvre les colonnes A à X et les volets sont figés à partir de H6.

Règles de contrôle des responsabilités

Les affectations utilisent les codes R, A, C, I et R/A. Une tâche est déclarée complète lorsqu’elle possède exactement un A et au moins un R. Le code combiné compte dans les charges R et A, tandis que les compteurs C et I complètent la lecture de la répartition.

Cas pratique interprété dans le fichier

Le cas fictif « Cadrage de l’événement » possède un code R/A, un autre code R, un code C et un code I. Il respecte donc la règle d’un seul A et d’au moins un R. Son échéance est fixée au 15 septembre 2026 et son statut est « En cours » : avec la date d’analyse du 7 septembre 2026 enregistrée dans le classeur, cette ligne ne déclenche pas d’alerte de retard.

Erreurs fréquentes et solutions

Une ligne affiche À corriger lorsqu’aucun R n’est attribué ou lorsque le nombre de A est différent de un. La solution consiste à ajouter au moins un R et à conserver un seul A, éventuellement au moyen du code R/A. Une échéance vide produit « Échéance absente » ; il faut alors renseigner une date valide. Si des affectations existent sous une colonne dont le rôle n’a pas de libellé, la synthèse signale « Libellé manquant » : le nom du rôle doit être complété dans « Paramètres ».

Comparaison des codes RACI

Les codes n’expriment pas le même niveau d’intervention. Le tableau suivant compare leur signification et leur traitement dans le classeur.

Rôle de chaque code dans la matrice
CodeSignificationEffet dans le contrôle
RRéalise la tâche.Compte dans le nombre de R.
APorte la responsabilité finale.Compte dans le nombre de A, qui doit être égal à un.
CEst consulté pour contribuer ou donner un avis.Compte dans le nombre de C sans déterminer la complétude.
IEst informé de l’avancement ou du résultat.Compte dans le nombre de I sans déterminer la complétude.
R/ARéalise la tâche et en porte la responsabilité finale.Compte à la fois dans les nombres de R et de A.

Alertes d’échéance et date d’analyse

La colonne d’alerte indique « Échéance absente » lorsqu’une tâche renseignée n’a pas de date. Elle indique « En retard » lorsque l’échéance précède la date d’analyse et que le statut n’est pas « Terminée ». La date d’analyse se règle dans la feuille « Paramètres » et alimente également la synthèse.

Périmètre du modèle Excel

Le classeur est une aide à la décision consacrée à la répartition RACI et au contrôle des responsabilités d’un événement. Il ne comporte pas de fonction dédiée de planning, de budget, d’annuaire, de billetterie ou de CRM. Les tâches et commentaires déjà présents correspondent uniquement à un scénario de démonstration fictif.

Questions fréquentes

Combien de tâches peut-on saisir dans la matrice ?

La feuille « Matrice RACI » prévoit 100 lignes de saisie, de la ligne 6 à la ligne 105.

Combien de rôles peut-on personnaliser ?

Le fichier comporte dix emplacements de rôles, configurables dans la feuille « Paramètres » et affichés dans les colonnes H à Q de la matrice.

Une même fonction peut-elle être R et A ?

Oui. Le code R/A permet de cumuler réalisation et responsabilité finale. Il est compté une fois dans la charge R et une fois dans la charge A.

Quand une tâche est-elle considérée comme complète ?

Une tâche est complète lorsqu’elle comporte exactement un A et au moins un R. Sinon, la colonne de contrôle affiche « À corriger ».

Comment les retards sont-ils signalés ?

Une tâche non terminée affiche « En retard » lorsque son échéance est antérieure à la date d’analyse. Une tâche sans date affiche « Échéance absente ».

Ce fichier gère-t-il tout le pilotage d’un événement ?

Non. Il est centré sur la répartition et le contrôle des responsabilités RACI. Il ne fournit pas de fonction dédiée de planning, de budget, d’annuaire, de billetterie ou de CRM.
